pátek 24. června 2016

neděle 19. června 2016

Dokončování rozvodů, nátěry

Pokračovaly práce na elektrických rozvodech. Je to sice pěkná a zajímavá práce, ale jde to docela pomalu a zdá se, že to nepřibývá. Ale na zaplněnosti rozvaděče to je poznat. V kuchyni jsme nainstalovali dřezovou baterii, průtokový ohřívač a udělala se zásuvka na linku pro varnou konvici. Vevnitř skříněk jsou pak zásuvky pro varnou desku a malou vodárnu. Luki dokončil nátěry rámů buněk a svarů na stožáru 10m.

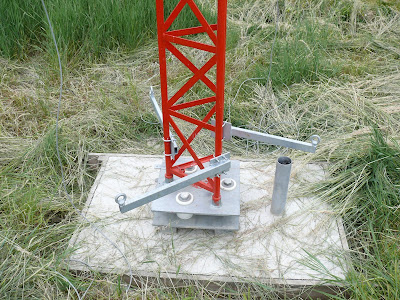

Příprava pracoviště na OL6HQ

Luki natírá svary na stožáru


Otvor skrz stěnu pro 10m kabely. Samozřejmě jsme trefili nosný sloupek.

Zase se to zaplnilo o něco více

Zásuvka na lince

Venkovní zásuvka a kabel osvětlení

Natřené rámy


Průtokový ohřívač

Police na "mobily"

neděle 12. června 2016

Rozvody, rozvody, rozvody a i něco navíc...

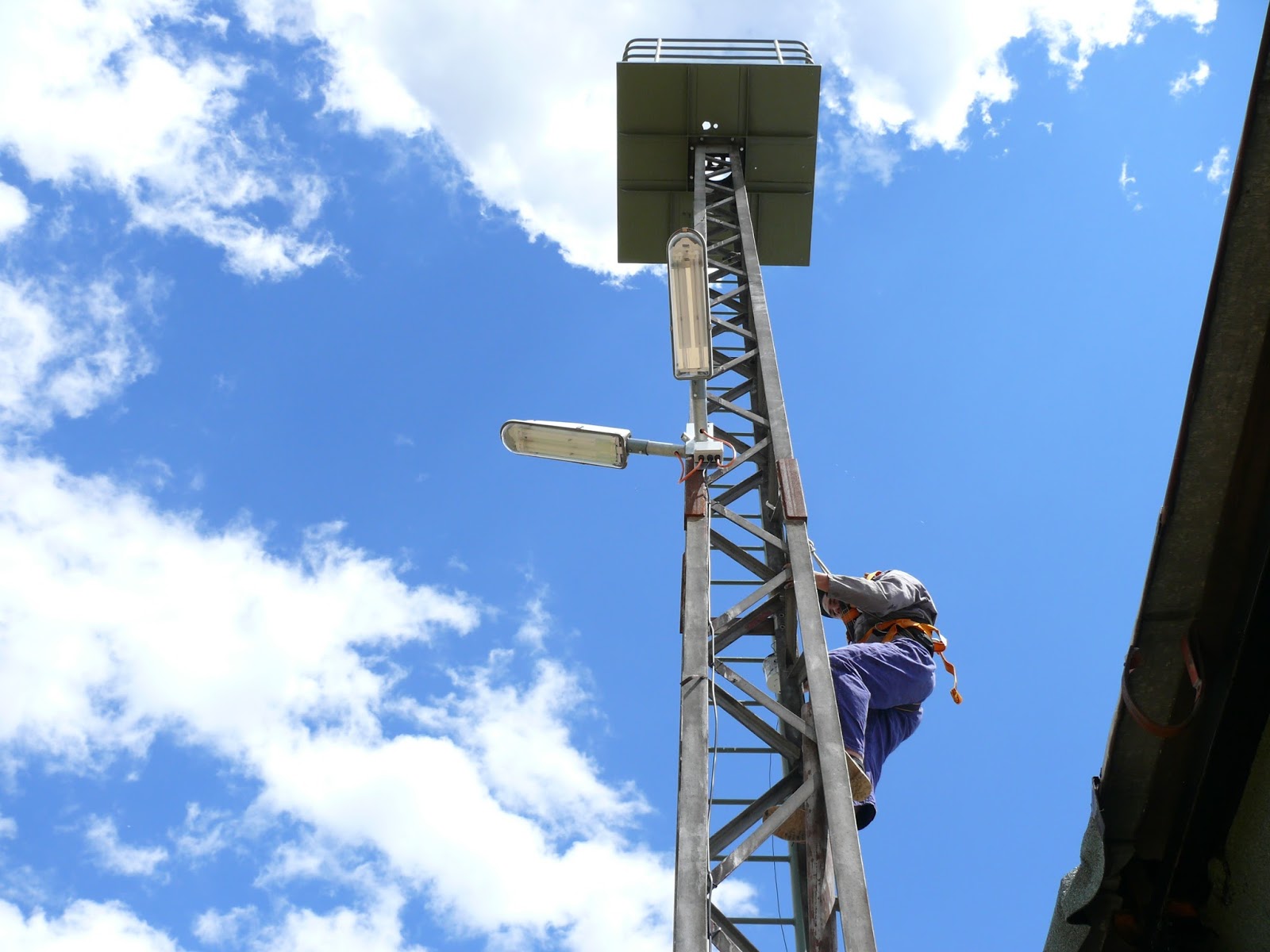

Konečně jsme nemuseli používat centrálu a hned to bylo veselejší. Hlavním cílem byla práce na rozvodech elektřiny a vzduchotechniky. Podařilo se nám zprovoznit všechna světla, většinu zásuvek a skoro dodělat vzduchotechnické potrubí. Ale také jsme zasadili řadu keřů abychom byli trochu schovaní před pohledy kolemjedoucích. Pepík ARM vylezl na vertikál aby uvolnil paralelní dráty a udělal pár pěkných fotek.
24 metrů pod nohama

Ty buňky jsou tak malé?

Vyjamkováno

Keře zasazeny

Dekl kabelové šachty

Luděk umí lubrikovat!

Veřejné osvětlení

Pozor čerstvě natřeno.

Paralelní vodiče spuštěny

Spodní konzoly

Vývod vzduchotechniky

Luděk a jeho díra

No hoši, takto asi ne! Nějak Vám to letí...

Ventilátor a vývod vzduchotechniky v kuchyni.

Zamčeno

Nějak se nám to plní

Rozvody elektřiny na pracoviště 80m a 160m

Hotovo

Naše první výtečná Brazilská káva uvařená na QTH

Další fotky, včetně panoramatických záběrů z vertikálu jsou ZDE


středa 8. června 2016

Připojeno!

Přesně 319 dní jsme museli čekat na dnešní okamžik. Tak dlouho trvalo firmě E.ON od schválení územního plánu, než nám namontovala elektroměr. Respektive to bylo 1269 dní od podepsání smlouvy o připojení k distribuční soustavě a uhrazení připojovacího poplatku. Ale to je jiný příběh..

Důležité je, že jsme plnohodnotným třífázovým družstvem !!!

Nový elektroměr a přijímač HDO

Zároveň dnes i vyměnili odbočný sloup a osadili přepěťové ochrany

sobota 4. června 2016

Nábytek a rozvody

Naše sobotní brigáda začla už pátek, kdy jsme zajeli do Třebíče pro nábytek. Odvezli jsme ho na QTH s tím, že ho rozmístíme v sobotu. Prvním úkolem v sobotu bylo přesunout trezor o 85cm dále od zdi, ale hlavně ho sundat z palety a dát ho na podlahu. Měli jsme z toho docela obavy, přeci jen je to 380kg oceli, ale zapojili jsme hlavy a celkem lehce jsme ho z palety sesunuli na podlahu na pomocnou desku a na ní jsme s ním pak mohli posouvat kam bylo třeba. Na závěr jsme tu pomocnou desku vytáhli a trezor skončil na místě na podlaze. Potom se dodělaly kabelové žlaby a zahájila se montáž vzduchotechnického potrubí.
V pátek odpoledne sestěhováno z 5. patra na ulici, čekáme na dodávku.


Dokončené žlaby

Průchod z jedné buňky do druhé

První kus vzduchotechniky

Průchod do vedlejší buňky

Přívod k pracovišti 80a a 160m

Nový nábytek a pracoviště 10m a 40m

Elektro rozvaděč a rack na IT technologie
